【四局盾構】深淵繡花,智破巖層——重慶地鐵27號線虎溪站~大學城南站左線貫通紀實 |
|
|
|

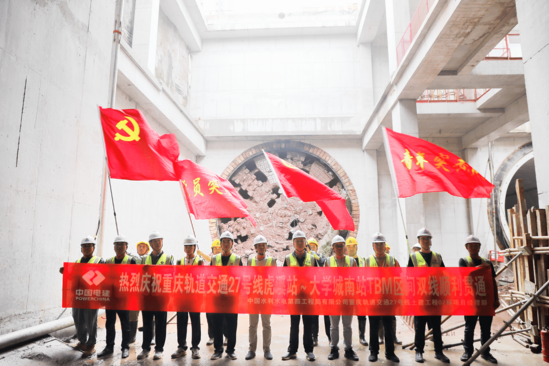

日影西斜,塔吊的巨影如時針般在地面移動,光線照進虎溪站深達二十余米的接收井,刀盤破巖的轟鳴聲在山城腹地久久回蕩。7月10日,重慶地鐵27號線虎溪站~大學城南站左線隧道完成最后一環掘進,區間隧道雙線順利貫通,這條橫貫多種地質層、下穿城市動脈的地下長龍,在建設者不分晝夜的接力奮戰中終成通途。 憶往日歷程,左線施工歷經兩次始發,兩次接收,項目部始終以“安全第一、質量為本、效率爭先”為準則,帶領團隊克服種種困難,從TBM設備的“鋼鐵組裝”到始發階段的“破繭而出”,從明挖段空推的“效率革命”到下穿超淺埋填土區“毫米級管控”,項目作業人員與管理人員對其技術創新與匠心堅守,在城市地下繪就了一段穿越之旅。 千鈞入地:深淵繡花的精密序曲 虎溪站~大學城南站區間左線起止里程為:ZDK9+093.315~ZDK8+817、ZDK8+731~ZDK7+053.215,區間存在86米空推段,左線總長1953.6635(含短鏈0.4365米)。區間最小平面曲線半徑為8000米,最小縱坡為2‰,最大縱坡為29.246‰,區間線路為“V”字坡,并設有4座聯絡通道,區間采用整機長度約125米,直徑8830毫米的TBM機進行施工。隧道均為單洞單線隧道,拱頂埋深為7米~23米,區間穿越地層主要為砂質泥巖、砂巖。 時間回溯至2024年4月,TBM設備正式進入下井組裝階段,設備組裝的精度是工程生命線的原始刻度,其毫厘之差將定義整條隧道的幾何命運,更將重構后續掘進時序中的風險拓?fù)洹?/p> 在大學城南站,名為“857”的龐然大物靜臥,如同散落一地的巨型鋼鐵積木——總重1260余噸的盾體部件、59噸的臺車,沉默地等待著新生。項目團隊根據現場實際情況提前優化施工方案及設備吊裝路徑,采用“分模塊吊裝+三維建模技術模擬吊裝路徑”,400噸履帶吊巨臂沉穩起落,激光全站儀的光束在幽暗中精準定位,指揮著刀盤、盾體與后配套系統嚴絲合縫地拼接,±2毫米的誤差控制,是對地下未知挑戰的無聲宣戰。當機械轟鳴第一次在地下響起,技術人員的指尖在無數按鈕與儀表間翻飛,從液壓動力到陀螺儀導向,每一顆“心臟”、每一條“神經”都經歷千錘百煉的調試與校準,只為確保這臺重器能以“最佳狀態”刺入大地的胸膛。 晝夜競速:破繭而出的勇者啟航 2024年7月9日,虎溪站~大學城南站左線順利始發,TBM以“漸進式推力控制”切入主體圍護樁和土體,同時通過同步注漿填充盾尾間隙。智能監測系統實時傳輸?shù)侗P扭矩、土倉壓力數據,項目技術人員根據數據反饋動態調整參數。 始發伊始,項目部即面臨嚴峻挑戰:掘進參數尚不穩定,刀盤擾動使加固土體難以自立,坍塌風險高;洞外水土極易涌入,輕則引發地面沉陷,重則淹沒井下,迫使停工;參數選取失當或監測反饋滯后,更易導致姿態失控、土壓波動、出土不均,加劇地表沉降或隆起。 為攻克難關,項目部嚴格落實施工方案,?采用TBM可直接切削的玻璃纖維筋砼樁作為洞門圍護結構,有效規避破除擾動導致的坍塌風險。其次,洞門預裝環形橡膠板止水裝置,為突發涌水提供快速封堵手段。同時,嚴格執行同步注漿填充環形間隙,并在盾尾完全入洞后及時實施二次注漿封堵洞門。掘進中嚴格依據初擬參數推進,并加強監測與數據反饋,動態優化調整參數。最后,在推進300毫米后立即開倉檢查并復緊所有刀具螺栓。這套周密的“組合拳”技術管理措施,為TBM安全平穩穿越高風險始發段奠定了堅實基礎。 在TBM施工質量管理中,管片進場至拼裝全流程管控是保障隧道結構穩定與防水性能的核心環節。管片進場時,現場嚴格執行“三檢”制度,對管片防水材料的規格型號、粘貼工藝、粘結強度進行逐項核查,確保止水條、密封膠等防水材料粘貼牢固、位置精準,從源頭上筑牢防水防線;拼裝過程中,技術員對其進行全程盯控,不符合拼裝要求的重新進行拼裝,嚴格執行螺栓“三次緊固法”,并采用同步注漿與二次補漿相結合的工藝,保證管片接縫密貼、受力均勻,減少管片上浮。通過將標準化流程與精細化操作深度融合,實現管片進場合格率100%、拼裝錯臺率控制在5毫米以內、接縫滲漏率低于0.5%,為隧道工程的耐久性與安全性提供堅實保障,樹立TBM施工質量管控標桿。 空推加速:明挖段的“效率密碼” ??在TBM空推前,混凝土導臺已經施工完畢。TBM在導臺上滑移時由于僅使用TBM底部四組油缸提供反推力。如何確保TBM有足夠的推力,使TBM順利滑移,且保證空推姿態的控制以及防止TBM扭轉及抬頭是TBM在明挖段空推的難題。 虎溪站~大學城南站TBM區間左線空推段為86米,項目部團隊根據明挖區間現場實際情況,TBM空推過明挖段采用“混凝土軌道梁+底部拼裝一塊管片”的方式通過明挖段并進行二次始發。利用混凝土軌道梁施工時預埋在軌道梁中間側面的鋼板焊接,利用管片支撐,在盾尾內拼裝管片采用拼裝模式頂推TBM前移。TBM主機空推步進的同時布設臺車馬鐙,安裝臺車、電瓶車軌道,臺車隨TBM牽引前進,施工期間項目采用24小時不間斷作業模式,技術管理人員、安全管理人員、相關領導輪流值守,全過程密切盯控,2024年10月28日,當TBM主機最終跨越這86米的“空白地帶”,重新鉆入巖層懷抱時,這段晝夜不息的“效率革命”,為后續沖刺奪得了無比珍貴的“時間窗口”。 同時,項目部通過優化施工方案,將TBM空推導臺與明挖段空推墊層相結合,減少基坑開挖方量,并在二次始發端墻通過擴挖洞門長度取消二次始發洞門延伸鋼環,實現創效27萬元。 風險管控:下穿超淺埋填土區的“神經監護” 虎溪站~大學城南站TBM區間左線在ZDK8+420~YDK8+683下穿超淺埋填土區,共計263米,隧道拱頂埋深7.5米~8米,均為填土層,隧道上方為大學城南路,為城市主干道,施工不當,可能會造成地面塌陷,隧道冒頂?shù)蕊L(fēng)險。 在下穿前,設備維保人員對設備全方位進行檢查、維保,下穿期間增加設備維保頻率,避免設備出現長時間停機,利用高清監控系統,實現了隧道內與地面監控中心的實時聯動,根據工序卡控時間表及異常反饋機制,確保出現問題及時得到解決,保障各工序緊密銜接;掘進時嚴格控制出土量,采用稱重、方量雙重控制,專人及時對出土量進行分析,增加地面監測頻率,隨時掌握地面變形數據,與監測數據進行對比,根據地面沉降監測沉降值及出土量,及時調整同步注漿量及二次注漿量;另一方面,安排專人進行地面巡視,隧道拱頂無明顯變化,路面零開裂的佳績。 “技術是促進TBM施工高效、穩定掘進的核心,質量是TBM施工的生命線”。從管片下井前二次復核、盾尾清理、管片拼裝K塊空間測量、螺栓復緊,成型管片錯臺量測,到二次注漿防止上浮,再到成型管片清潔,通過對每個工序的指導施工,使錯臺量穩定控制在4毫米以內,使得27號線02標成型隧道質量位于全線前列,“毫米級管控體系”獲廣泛贊譽。 此刻,地下幽暗的隧道里,歡呼與機械的余響交織,那是獻給無數個日夜奮戰、智慧與汗水淬煉而成的凱歌。當鋼鐵巨龍最終破壁而出,它丈量的不僅是1954米的巖層距離,更是一座城市向未來篤定延伸的意志深度。我們?cè)谔魬?zhàn)中成長,在壓力中蛻變。從設備組裝時的“繡花功夫”,到攻克風險源時的“雷霆手段”,從對毫米的執著,到對創新的堅持,重慶地鐵27號線項目始終牢記使命——用專業守護工程,用匠心筑造精品。在時代的地心,在無數雙磨破手套的手掌中,在無數個不眠的屏幕熒光前,那沉默而堅韌的掘進永不停息。 ? |
|
|
